桃園機捷A10站區區段徵收工程

計畫緣起
桃園機捷A10站區區段徵收工程位於南崁新市鎮都市計畫區東北隅,西鄰桃林鐵路,東側與北側邊界至南崁新市鎮都市計畫範圍線,南側以農業區與保護區及工業區間區界為界線,計畫區範圍約39.03公頃,由四個獨立區塊所組成,本工程預算金額9億2,170萬789元,工期為590日曆天,預計108年4月完工。工程內容包括整地、道路、排水、交通號誌、污水下水道、自來水、景觀、機電照明、管線等,並規劃設置自行車環區系統及捷運景觀大道,串連坑子溪沿岸綠帶及埤塘景觀公園。

本案以「TOD」(Transit Oriented Development,以大眾運輸作為都市發展的導向)發展模式概念出發,規劃商業區、住宅區、車站專用區、社會住宅等,未來完工後,可望引導原本自南崁交流道至台北通勤的居民,改至A10站搭乘機捷至台北市及新北市,並減輕南崁交流道的交通負荷量,發揮轉運中心機能。此外,工程將保存附近山鼻福德宮、室善居及陳家公祠「德馨堂」、頂社林家祖厝「德門居」等當地歷史古蹟,並結合坑子溪、外社休閒農業區、大古山風景區及五酒桶山步道等,發展休閒觀光產業,期使A10站周邊發展成為完整的山鼻生活圈。
工程範圍
本工程基地位於南崁新市鎮都市計畫區東北隅,西鄰桃林鐵路,東側與北側邊界至南崁新市鎮都市計畫範圍線,南側以農業區與保護區及工業區間區界為界線,由四個獨立區塊所組成。

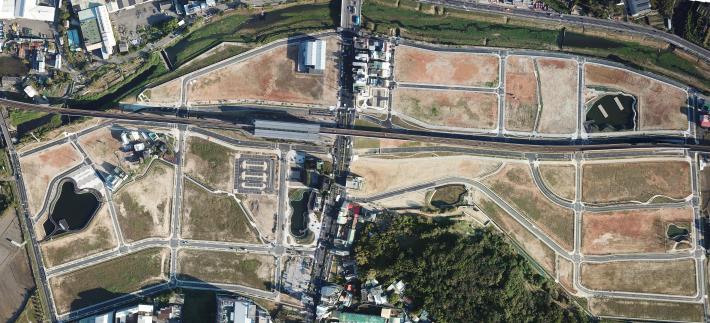

A10基地圖

桃園機捷A10站區區段徵收工程計畫位置圖
目前進度及成果
本案已於106年8月18日舉行開工典禮。
本案已完工。
